阿曼干粉砂浆成套设备安装纪实-安装篇

发布时间:2019-04-29 阅读次数:2548

    2014年底,阿曼客户从郑州永大机械订购了一套干粉砂浆成套设备,设备经过长途跋涉、漂洋过海顺利到达阿曼,而设备到达客户手中时也正好进入阿曼地区一年当中的热季,考虑到当地最高气温达到四五十度,我们北方人很难适应,跟客户协商后,等年底阿曼进入凉季后再进行安装。2015年底,永大机械技术人员正式飞往阿曼,指导安装干粉砂浆成套设备。

    到达阿曼客户的设备安装车间,干粉砂浆成套设备的各个部件依旧安安静静的放在车间角落。虽然经过了大半年的停放,机器表面依旧光亮如新,这一方面跟阿曼地区当地的高温、少雨气候有关,另一方面也跟永大机械所选用的高品质油漆也有很大关系。

    万丈高楼平地起,基础很重要。设备的基础直接影响机器的运行稳定性,这种技术工作,只能由永大机械技术人员亲自下手操作。

    下好地脚螺丝,校正水平,上地脚钢板。

    四个地脚钢板挨个安装校正,才正式开始安装框架。中间是斗式提升机的地坑,客户已经按照我们发给他的尺寸做好,为设备安装节省了不少时间。

    设备一开始安装需要用到叉车,因为各个部件都是铁家伙,比较重,全靠人力会比较困难。客户也很配合,当天下午,叉车就运到安装现场。运输叉车的货车比较不错,叉车可以自由上下。

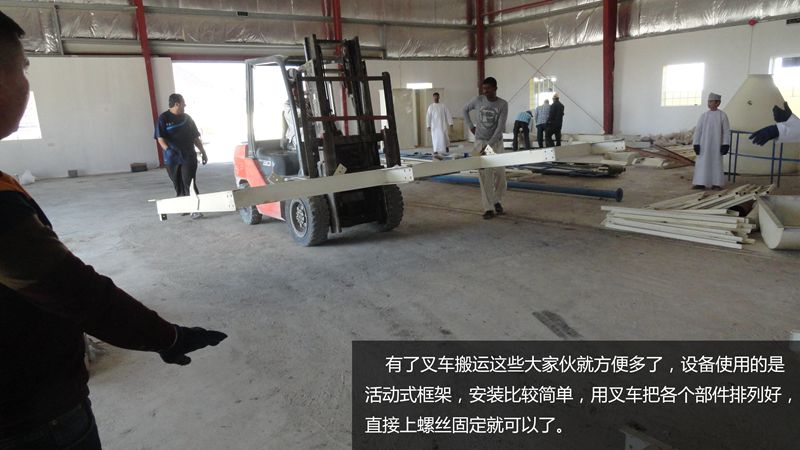

    有了叉车搬运这些大家伙就方便多了,设备使用的是活动式框架,安装比较简单,用叉车把各个部件排列好,直接上螺丝固定就可以了。

    一层平台的框架已经摆放到位,下面就要开始安装了。

    一大堆螺丝,和客户准备的安装扳手整装待发。

    永大机械技术人员首先下手演示安装方法,指导安装也需要亲自下手操作。

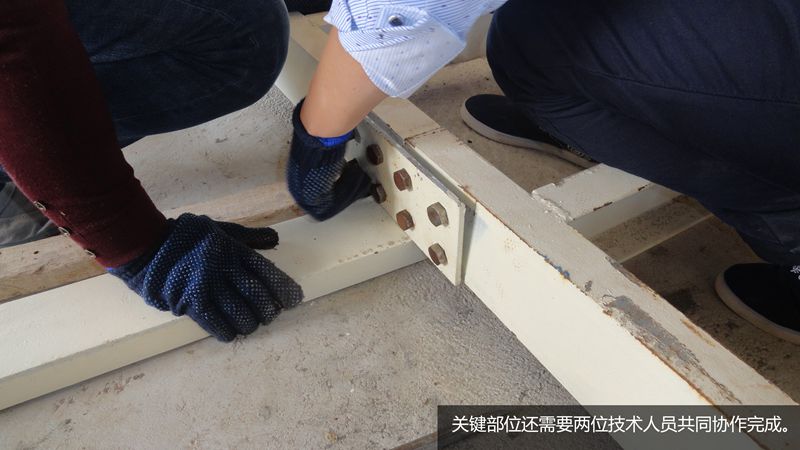

    关键部位还需要两位技术人员共同协作完成。

    将混为一堆的螺丝挨个分好类,方便当地的安装人员安装使用。

    客户为安装人员准备的安装工具,很齐全,常用不常用的都有。

    人多力量大,很快的一层平台已经搭建完成,开始二层平台的搭建。

    关键部分还需要我技术人员严格把关,设备安装不允许有一丝差错。

    搭建好的一层平台。

    二层平台也搭建完成。

    一层平台搭建完成后,干粉砂浆成套设备的成品仓也已经安装到位,下一步就要翻转过来与基础钢板连接。

    使用吊车将一层平台吊装到位,并已安装完毕,永大机械技术人员与阿曼安装人员沟通二层平台的安装细则。

    利用吊车翻转二层平台。

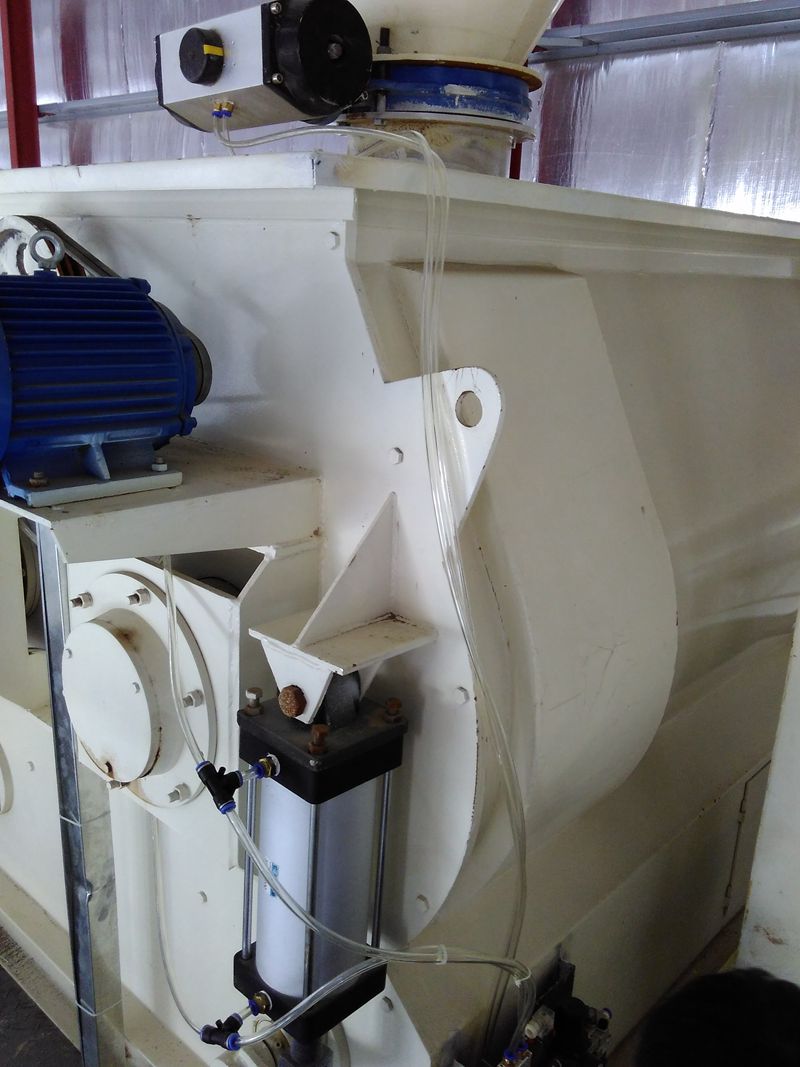

    吊车吊装设备主角-双轴无重力混合机 安装到一层平台上方。

    公司技术人员检查双轴无重力混合机是否安装到位。

    二层平台及待混仓安装到位,待混仓与混合机之间使用气动蝶阀连接,整套设备已经初见雏形。

    安装楼梯。

    主体基本安装完毕,阿曼工人很配合的合影留念。

    干粉砂浆成套设备的原料存储由一个12立方的沙仓和一个60吨的水泥罐组成,开始画线挖坑做基础。

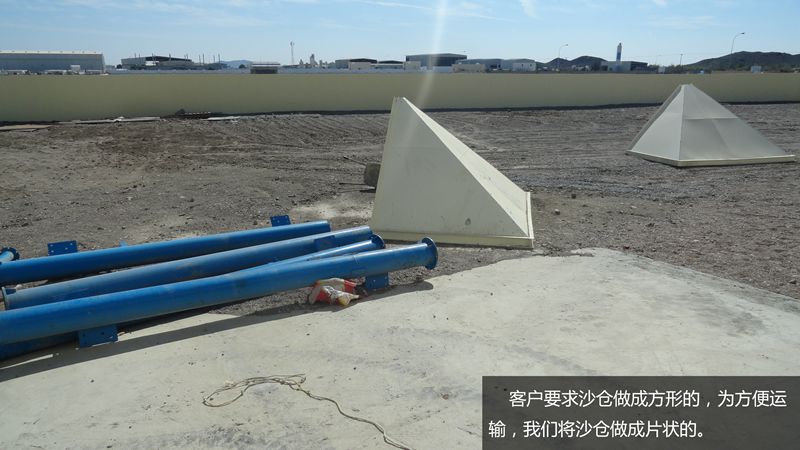

    客户要求沙仓做成方形的,为方便运输,我们将沙仓做成片状的。

    片状的沙仓组合完成,可能由于各国的国情不一样,阿曼客户更倾向于方形仓,在国内我们一般使用的是罐装的沙仓。

    水泥罐为了方便运输,也是片状的,现场进行组装。

    皮卡车也参与到了水泥罐的组装。

    方形沙仓的基础已经挖好。

    开始摆放钢筋。

    钢筋网已经编织完成。

    晚上加班,等待浇灌混凝土的钢筋网。

    浇灌完混凝土已经到了当地晚上10点多了,相当于北京时间凌晨2点多,真是又累又困。

    开始安装斗式提升机,首先需要将斗式提升机机座放入事先挖好了地坑中。

    公司技术人员进入地坑,确定斗式提升机的位置是否摆放到位。

    安装斗式提升机需要一节一节连接,最下面一节带有供检查、维修用的观察孔。

    斗式提升机主体安装完成。

    公司技术人员开始下料制作斗式提升机进料口和出料口,由于斗式提升机的安装会存在一些不确定性,进料口和出料口一般是现场计算制作。

    阿曼当地在进行金属切割焊接的时候一般佩戴这种防护眼镜,比我们国内用的防护面罩方便。

    斗式提升机出料口现场开孔。

    斗式提升机出料口安装完成。

    对比脉冲除尘器底座,开始制作斗式提升机进料口。

        斗式提升机进料口制作完成,开始安装。

    斗式提升机进料口安装完成。

    准备开始安装原料储存系统,沙仓和水泥罐。

    吊车吊装水泥罐安装到位,开始安装仓顶防护栏,阿曼安装工人不敢上罐安装,只能由我公司技术人员亲自上阵。

    安装仓顶除尘器,阿曼的空气质量真的是好,整天都是这样的天气,万里无云。

    制作自动配料系统的框架,这个也必须由我公司技术人员亲自操刀。

    安装配料秤斗,自动配料系统搭建完成。

    开始连接自动配料系统的螺旋输送机,总共有两根,一根输送沙子,一根输送水泥。

    螺旋输送机连接至水泥罐和沙仓。

    看到同事在拍照,外国友人很配合的摆了个造型“二”,^_^

    螺旋输送机已经和沙仓、水泥罐连接好。

    设备上的所有减速机需要先加油后才能正常使用,这个任务也由我公司技术人员亲自完成。

    阿曼对电气消防安全要求比较严格,所有主线,只能通过地下挖槽走线到电气控制系统。

    气路的安装也需要我们技术人员自己完成,否则很有可能会差错。

    线缆经过地下管路到达控制系统,处理好后,地面上不允许看到线缆裸露,这个跟我技术人员出了很大的难题。

    该套设备共配套了两台自动计量阀口袋包装机,预计时产量在10吨左右。

    脉冲除尘器安装到位,整套设备的除尘都需要由它完成。

    设备安装马上就要完工了。

    使用布袋软连接螺旋输送机和配料秤斗。

    待混仓排气孔使用除尘布袋密封,随机带的有油漆,将斗式提升机出料口进行补漆处理。

    设备安装完成,来个全景。

    郑州永大机械技术人员与阿曼客户合影留念。
